A Photomate Hungary Kft. és a Pearl Enterprises Kft. a Finance BootCamp-en bemutatott közös szakmai előadásuk középpontjában az állt, hogyan valósul meg egy meglévő KÁT-os naperőmű energiatárolóval történő hibridizációja a gyakorlatban.

A témát két oldalról mutatták be. Privóczki Csaba a Photomate képviseletében beszállítói szemszögből, Tamás Norbert, a Pearl Enterprises részéről pedig tervezési és kivitelezési oldalról foglalta össze a tapasztalatokat.


A KÁT-os és energiatárolós projektek indulása

Csaba felidézte, hogy amikor 2015-ben elkezdett dolgozni az iparágban, a KÁT-os projektek még nem igazán indultak el. Akkoriban az MNNSZ konferenciákon még elsősorban azt próbálták összegyűjteni, hogyan épül fel egy naperőműves projekt. Hibridizációról ekkor még nem volt szó, energiatárolós projektek pedig gyakorlatilag nem léteztek.

2016–2017-ben, a KÁT-os projektek elindulásakor már projektmenedzserként dolgozott. Ebben az időszakban kezdték felkeresni azokat a tervezőirodákat, kivitelezőket, alvállalkozókat és beszállítókat, akikkel érdemes volt együttműködni. A fő kérdés az volt, hogyan épül fel egy ilyen projekt, és kik rendelkeznek valódi tapasztalattal.

A Photomate fejlődése és piaci tapasztalatai

Csaba visszautalt arra is, hogy 2016 körül még jóval kevesebb kínai gyártó volt jelen Európában, mint ma. Ekkor találkoztak a csehországi Photomate-tel, amely Huawei viszonteladó partnerként jelent meg a piacon.

Azoknál a cégeknél, ahol korábban dolgozott, mindenhol Huawei inverterekkel és a Photomate támogatásával valósították meg a projekteket. Ma már ő is a Photomate csapatát erősíti, így közelről látja, hogyan nőtt egy 6–8 fős vállalkozásból egy több mint 300 fős, 23 országban jelen lévő cég.

A Photomate ezekben az országokban Huawei VIP partnerként nemcsak viszonteladóként, hanem szervizpartnerként is jelen van. A cél az, hogy ne csupán terméket adjanak, hanem teljes körű műszaki támogatást és szolgáltatást is.

A piaci tapasztalatok közül Csaba két számot emelt ki. 2016 óta 26 GW invertert értékesítettek, ami megközelítőleg Franciaország teljes beépített napelemes kapacitásának felel meg. Energiatárolóból az elmúlt néhány évben 2,8 GWh kapacitást értékesítettek, ebből csak tavaly 1,2 GWh-t. Ez szerinte jól mutatja, milyen gyorsan fejlődik ez a piac.

A magyar trendek alapján a klasszikus C&I inverterek iránti kereslet csökken, miközben az energiatárolók piaca rendkívül gyors növekedést mutat. Egyre több beruházó gondolkodik már nemcsak napelemes rendszerben, hanem energiatárolóval kombinált megoldásban is.


Az elmúlt időszakban erős árverseny alakult ki

Sok ajánlatkérés még mindig kizárólag arra koncentrál, mennyibe kerül maga az akkumulátor. Ez azonban csak egy része a projektnek.

Ugyanilyen fontos figyelembe venni a fejlesztési költségeket, a telepítés módját, a DC- és AC-oldali integrációt, valamint azt, hogy a teljes rendszer hosszú távon megbízhatóan és biztonságosan működjön. A Photomate és a Huawei erre integrált megoldást kínál: komplett DC-AC rendszert, gyártói előírások szerinti beüzemelést, valamint folyamatos műszaki támogatást a garanciális időszak alatt.

Mit várnak ma az ügyfelek?

A Photomate tapasztalatai szerint az ügyfelek elsőként minőségi terméket és szolgáltatást várnak. Olyan megoldásokat keresnek, amelyek megbízhatóan működnek, egyszerűen beüzemelhetők, és hosszú éveken keresztül üzembiztosak.

Legalább ilyen fontos a helyi műszaki támogatás. Egy ipari projekt esetében nem engedhető meg, hogy egy probléma megoldására napokat vagy heteket kelljen várni. Ezért működtetnek magyar szervizcsapatot, amely gyors műszaki támogatást, helyszíni segítséget és folyamatos rendelkezésre állást biztosít.

A garancia szintén meghatározó szempont: az ügyfelek nemcsak terméket vásárolnak, hanem hosszú távú támogatást is várnak a beruházás teljes életciklusa alatt. Egyre több tenderben már nem elegendő egy jó műszaki ajánlat; fontossá váltak a rugalmas fizetési feltételek, a szállítási feltételek, a műszaki garanciák és a pénzügyi háttér is. Ezekben a projektekben a beszállító szerepe jóval túlmutat az eszközök leszállításán.

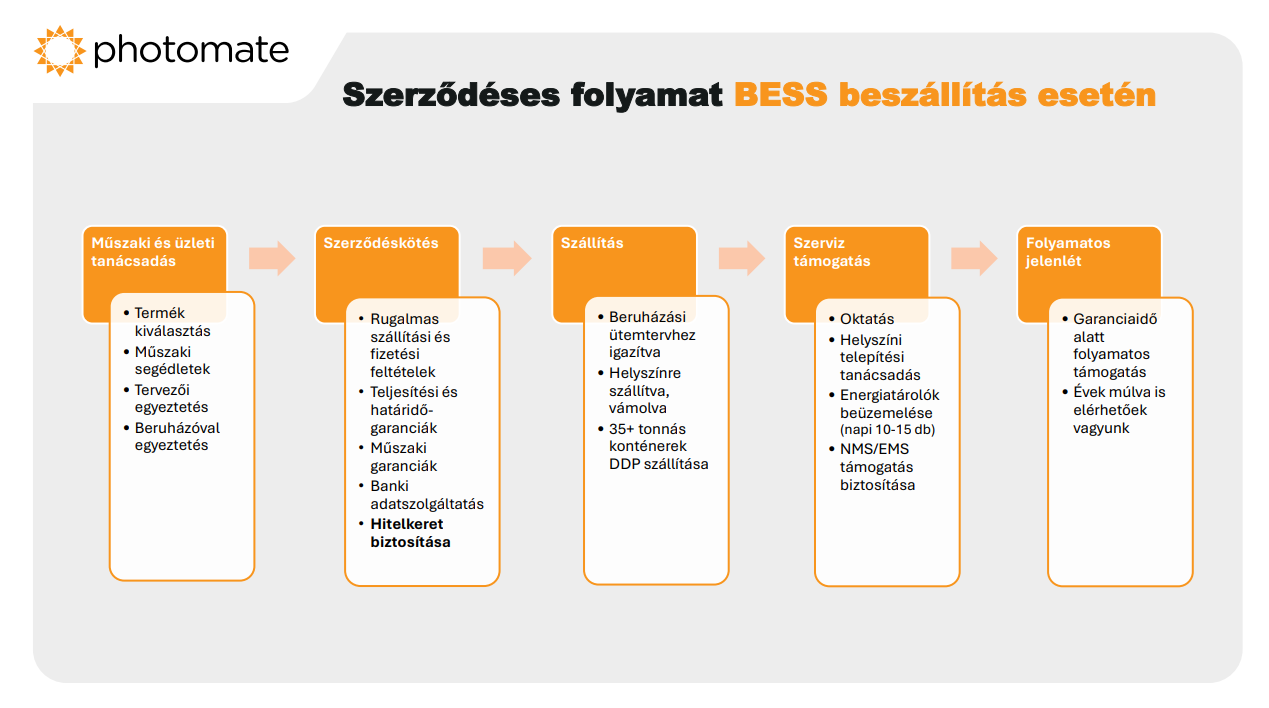

A beszállítás folyamata

Egy energiatárolós projekt beszállítói oldalán az első lépés a megfelelő termék kiválasztása. Bár sok esetben gyors ajánlatot kérnek a beruházók, a tapasztalat szerint érdemes időt fordítani arra, hogy a tervezővel, a beruházóval és a kivitelezővel közösen válasszák ki a megfelelő műszaki megoldást. Egy jól előkészített ajánlat később sok problémát előzhet meg.

A szerződéskötést követően a logisztika és a szállítás megszervezése következik. Nagy ipari energiatárolók esetében ez önálló projektfeladat, amely megfelelő logisztikai háttér nélkül nehezen kezelhető.

A telepítés után sem ér véget a beszállító feladata. Ide tartozik a helyszíni műszaki támogatás, az oktatás, a beüzemelés, az EMS rendszer támogatása és a garanciális időszak alatti folyamatos szerviz.

A Photomate az elmúlt tíz évben arra törekedett, hogy ne csupán termékeket értékesítsen, hanem teljes körű megoldást adjon. Portfóliója mára jelentősen kibővült: az inverterek mellett energiatárolók, EMS rendszerek, elektromosautó-töltők, mérési és analitikai szolgáltatások, valamint PV tartószerkezetek is elérhetők. Emellett szakmai oktatásokat szerveznek, műszaki támogatást biztosítanak, garanciahosszabbítási lehetőséget kínálnak, és olyan szolgáltatásokat nyújtanak, amelyek az energiatárolós rendszerek teljes életciklusát támogatják.


A kivitelezői oldal: engedélyezés és mérési rendszer

Csaba átvezetése után Tamás Norbert, a Pearl Enterprises Kft. képviseletében beszélt a kivitelezési tapasztalatokról. Elmondta, hogy körülbelül másfél évvel ezelőtt indult el a szorosabb együttműködés a Pearl Enterprises, a Photomate Hungary és a Huawei Magyarország között. Ennek eredményeként az elmúlt időszakban sikeresen telepítették az első energiatárolós rendszereket meglévő KÁT-os naperőművek mellé.

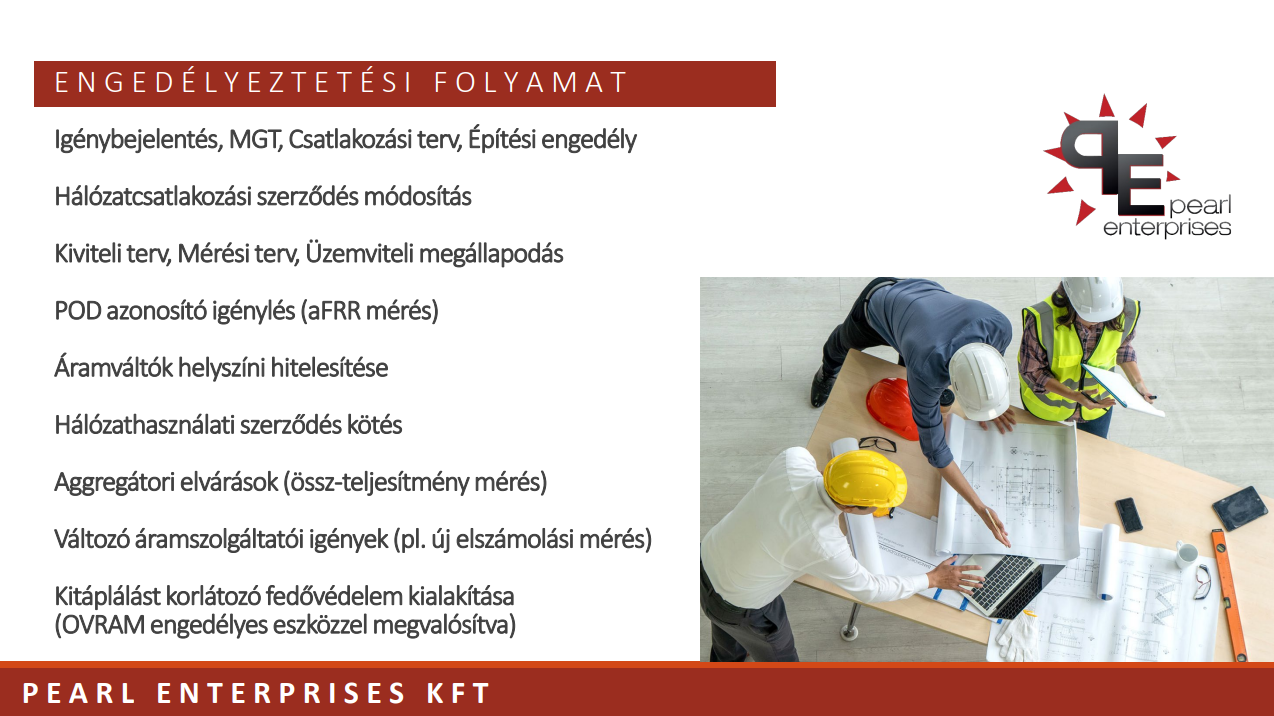

Norbert szerint mielőtt a fizikai telepítésről beszélnénk, érdemes áttekinteni az engedélyezési folyamatot. Egy energiatárolós projekt engedélyezése sok szempontból hasonlít egy naperőmű fejlesztésére: az igénybejelentést csatlakozási terv, majd építési engedély követi. Meglévő KÁT-os erőmű esetében azonban több olyan követelmény is megjelenik, amely kifejezetten az energiatárolók csatlakoztatásából adódik.

A meglévő erőmű rendelkezik elszámolási méréssel, az energiatároló viszont új AC csatlakozási ponton kapcsolódik a hálózathoz. Ezért nem elegendő egyszerű almérést kialakítani. Az Opus Titász területén például új elszámolási mérőt kell létesíteni főmérővel és ellenőrző mérővel együtt. Emellett az aggregátor számára is szükség van olyan mérésre, amely folyamatosan figyeli a naperőmű és az energiatároló együttes teljesítményét.

A hálózati engedélyes kitáplálás-korlátozó fővédelmet is előírhat, ezért ezek a projektek jóval összetettebb mérési rendszert igényelnek, mint egy hagyományos naperőmű. Ezeknek a követelményeknek már a tervezés fázisában meg kell felelni.


Fizikai kivitelezés, szállítás és telepítés

Az engedélyezés lezárása után következhet a kivitelezés, amely két fő részre bontható: a mechanikai telepítésre és az energiatároló elektromos csatlakoztatására. A tervezés során olyan megoldást alakítottak ki, amely gyorsan telepíthető, költséghatékony és hosszú távon is megbízható.

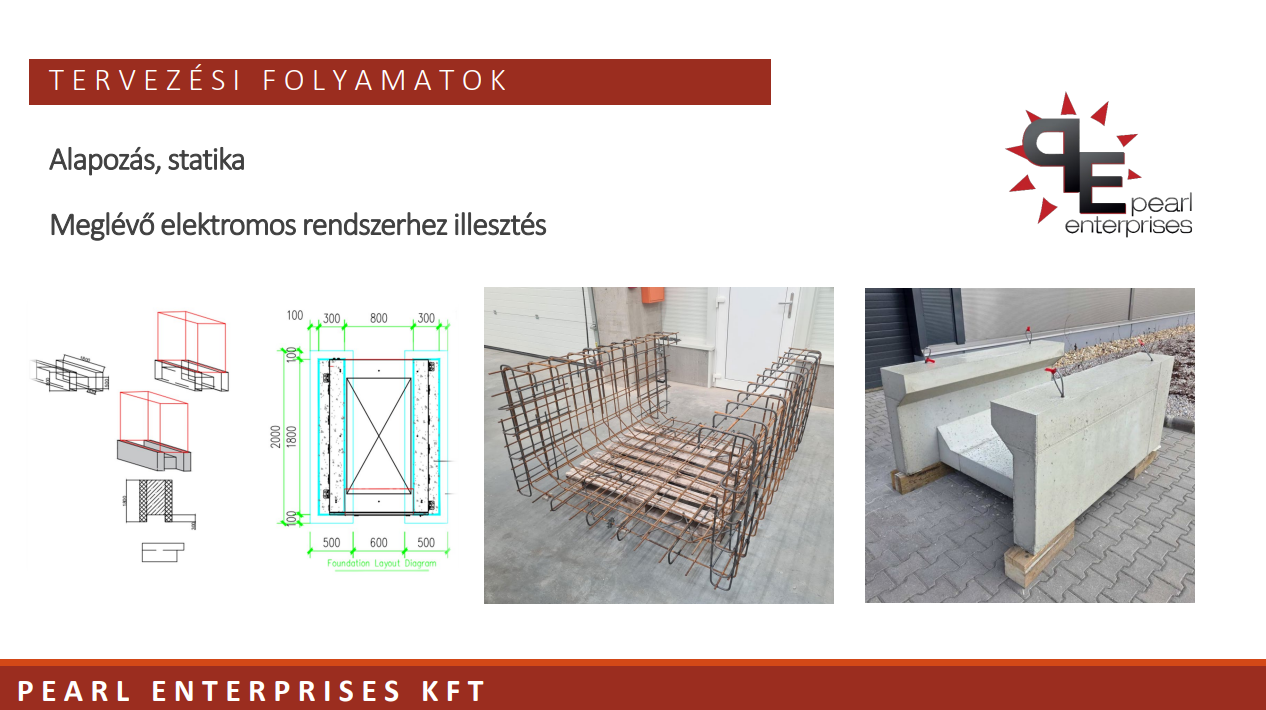

Ennek érdekében saját tervezésű, előregyártott betonelemeket alkalmaznak. Ezeket partnerük előre legyártja, így nincs szükség helyszíni betonozásra, és nem kell megvárni a hagyományos 28 napos kötési időt. Amikor a projekt kivitelezési szakaszba jut, az alaptesteket kiszállítják a helyszínre, és azonnal telepíthetők. A szerkezetet körülbelül húsz éves üzemidőre tervezték, ezért a mechanikai kialakításnál is a hosszú távú megbízhatóság volt az elsődleges szempont.

Az energiatárolók helyszínre szállítása külön figyelmet igényel. Mivel lítium-vasfoszfát akkumulátorokról van szó, ezek veszélyes árunak minősülnek, ezért a szállítás ADR előírások szerint történik. Ehhez megfelelő jogosultságú gépjárművezető, ADR-tanácsadó, valamint az előírt dokumentáció és védőfelszerelés szükséges. A megfelelő raktározás is fontos, mivel a lítiumakkumulátorok tárolására szigorú tűzvédelmi előírások vonatkoznak.

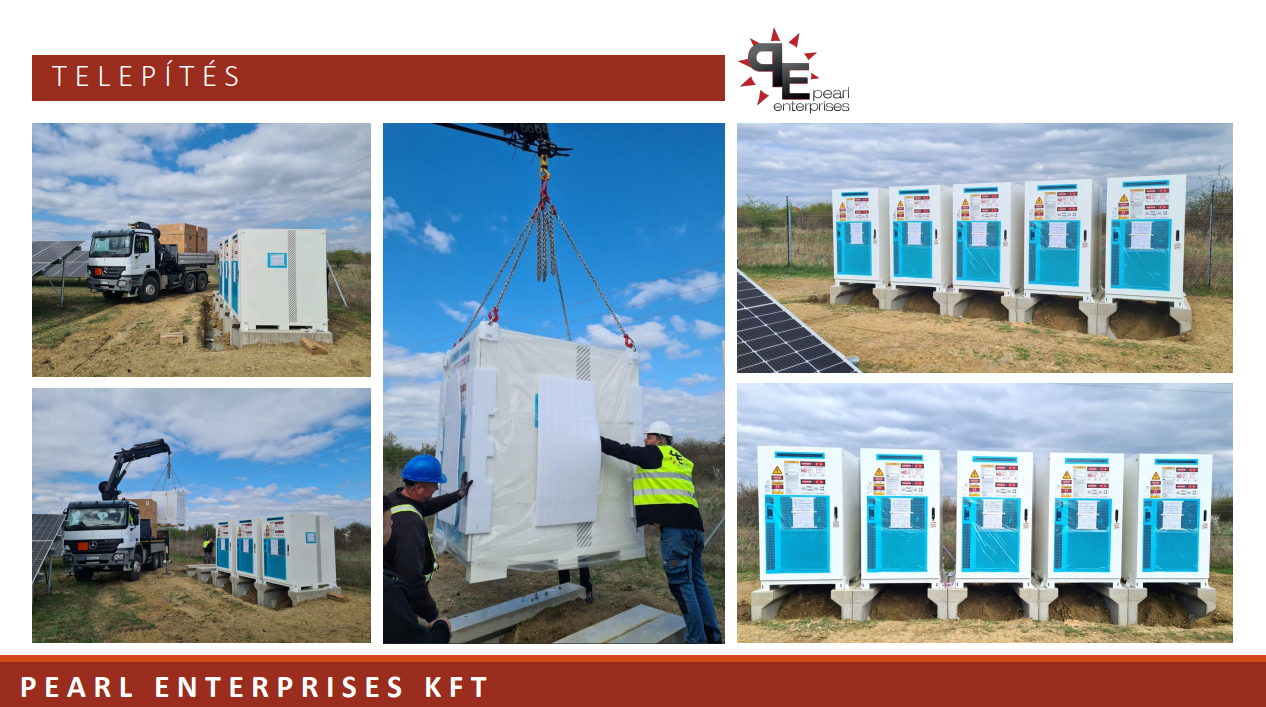

A helyszíni kivitelezés első lépése a megfelelő alap kialakítása, ami a gyakorlatban körülbelül 30 centiméter vastag zúzottköves ágyazatot jelent. Erre kerülnek az előregyártott betonalapok, majd saját darus teherautóval emelik rájuk az energiatároló egységeket. A cél az, hogy az akkumulátorok ne közvetlenül a talajon álljanak, így sem a csapadék, sem a talajnedvesség ne jelentsen kockázatot az üzemeltetés során.

Kábelezés, gyártói előírások és üzembe helyezés

A betonalapok kialakításánál arra is figyeltek, hogy a kábelezés egyszerűen kivitelezhető legyen. Az alaptestek úgy készültek, hogy az alsó csatlakozási pontokon keresztül elvégezhető legyen a szükséges kábelezés, miközben a vezetékek megfelelő védelemben maradnak.

A kivitelezés során kiemelten fontos a gyártói előírások betartása. Norbert szerint a Huawei ezt nagyon szigorúan kezeli: a telepítés minden fontos lépését dokumentálni kell, fotókkal együtt. A dokumentációt a gyártó műszaki szakemberei ellenőrzik, és csak akkor adják meg a jóváhagyást, ha minden előírás maradéktalanul teljesült. A rendszer hivatalos beüzemelése csak ezt követően történhet meg.

Az elektromos csatlakoztatás része az új elszámolási mérés kialakítása is. Az energiatárolók mellé külön elosztószekrény kerül, amelyben helyet kapnak a mérőváltók és az új elszámolási mérők. A kábelezés mindig az adott projekt teljesítményéhez és távolságaihoz igazodik, ezért minden esetben egyedi méretezést igényel. A munkák befejezése után következhet a rendszer végső ellenőrzése és üzembe helyezése.


Közös tapasztalatok és záró gondolatok

Az első energiatárolós beruházások alapján a Pearl Enterprises számára egyértelművé vált, hogy egy ilyen projekt sikerének nem egyetlen kulcsa van. Önmagában nem elegendő egy jó akkumulátor, és nem elegendő egy jó kivitelező sem. A valódi eredményt az adja, ha a beruházó, a tervező, a beszállító, a kivitelező, a hálózati engedélyes és az aggregátor ugyanazon a műszaki koncepción dolgozik.

Csaba zárásként beszállítói oldalról azt emelte ki, hogy az energiatárolás ma már nem jövőbeli lehetőség, hanem a napelemes beruházások természetes következő lépcsője. A piac egyértelműen ebbe az irányba halad, ezért egyre nagyobb jelentősége lesz azoknak a megoldásoknak, amelyek nem önmagában egy terméket, hanem teljes rendszert és hosszú távú műszaki támogatást kínálnak.


A cikkben csak a legfontosabb gondolatokat emeltük ki. Ha kíváncsi vagy Csaba és Norbert teljes előadására, részletes szakmai példákkal és gyakorlati tapasztalatokkal, ide kattintva letöltheted a prezentációt.
