Az építtetői fedezetkezelés közel 15 évvel ezelőtt, kormányrendelet alapján került be az építési beruházások folyamatába. Lényege, hogy meghatározott értékhatár felett egy független fedezetkezelő közreműködésével biztosítsák a projekt pénzügyi fedezetének meglétét, valamint a teljesítések és kifizetések átlátható kezelését.
A Finance BootCamp 2026 Konferencián Novák Zalán, az Első Fedezetkezelő Zrt. vezérigazgatója a napelemes és akkumulátoros projektek kockázatcsökkentéséről prezentált. Arról hallhattuk, hogy tiszta szabályrendszerrel és ellenőrzött kifizetésekkel hogyan minimalizálhatók az esetleges jogviták.
A fent említett szabályozás a körülbelül 5,5 millió eurót meghaladó, nagyságrendileg 2 milliárd forint értékű beruházások esetén írja elő kötelezően a fedezetkezelői szolgáltatás igénybevételét. Nem kizárólag megújulóenergia-projektekről van szó: bármilyen építési tevékenység érintett lehet, ha az értéke meghaladja ezt a nagyságrendet.
Fontos korlát ugyanakkor, hogy a közbeszerzéseket kivették a szabályozás hatálya alól. Ezért az eljárási rend csak a magánberuházásokra vonatkozik.
Miért jött létre a fedezetkezelés?
A fedezetkezelés fő célja az volt, hogy megelőzze azokat a helyzeteket, amikor egy beruházás végén kifizetetlen alvállalkozók és beszállítók maradnak. Korábban előfordult, hogy nagy beruházásoknál a bank vagy más érintett úgy látta, a projekt rendben halad, később azonban kiderült, hogy tömeges elszámolási viták alakultak ki.

A rendszer ezt a kockázatot hivatott csökkenteni azzal, hogy az adott ütem pénzügyi fedezetét előre, a munka megkezdésekor el kell helyezni egy független fedezetkezelőnél.
Ütemezés és a fedezet előzetes elhelyezése
A fedezetkezelés működésének alapja, hogy a projektet a munka megkezdése előtt ütemekre kell bontani. Az adott ütem indulásának napján az ahhoz szükséges pénzügyi fedezetnek már rendelkezésre kell állnia, és azt a fedezetkezelőnél kell elhelyezni.
Ez azt jelenti, hogy nem lehet úgy elkezdeni egy projektet vagy projektütemet, hogy a teljesítés pénzügyi forrása majd később válik elérhetővé. A fedezetnek akkor kell biztosítottan rendelkezésre állnia, amikor az adott ütem elindul, és azt a fedezetkezelő kizárólagos rendelkezése alá kell helyezni.
Regisztráció és piramisstruktúra
A munka megkezdésekor a projekt szereplői beregisztrálják magukat a rendszerbe, illetve meghívják azokat a partnereket, akikkel együtt dolgoznak. Minden egyes ütemre kialakul egy úgynevezett piramisstruktúra, amelyben szerepelnie kell mindenkinek, aki az adott projekten dolgozik.
Ez a struktúra teszi láthatóvá, hogy a beruházásban kik vesznek részt, milyen szerződéses láncon keresztül kapcsolódnak egymáshoz, és a későbbi kifizetések mely szereplőket érintik.
Az anyagbeszállítók helyzete
A jogszabály eredeti rendelkezése szerint az anyagbeszállítók nem részei a fedezetkezelői rendszernek. A gyakorlat azonban azt mutatta, hogy bizonyos projektekben jelentős előfinanszírozási igény jelentkezhet, ezért az anyagbeszállítók önkéntes módon részt vehetnek a rendszerben.
Ez számukra is biztosítékot jelenthet, különösen akkor, ha a projektben nagy értékű anyagok beszerzésére vagy szállítására kerül sor.
Zöld és piros lámpa: a fedezet meglétének jelzése
Amikor a projekt elindul, az építtető elhelyezi a fedezetet. A rendszer ezt minden szereplő számára jelzi: a zöld lámpa azt mutatja, hogy a projekt vagy az adott ütem pénzügyileg fedezett.
Ha az építtető nem helyezi el időben a fedezetet, a rendszer piros lámpát mutat. Ilyenkor a fővállalkozó jogosan felfüggesztheti a tevékenységét. Ha a fedezetbiztosítás késedelme meghaladja a harminc napot, a fővállalkozó felmondhatja a kivitelezési szerződést.
Teljesítésigazolás és vitás teljesítések
A hónap végén a résztvevők készre jelentik a munkájukat, ezt követően a műszaki ellenőr kiadja a teljesítésigazolást. A feleknek nyolc nap áll rendelkezésükre arra, hogy elfogadják vagy vitassák a teljesítésigazolás tartalmát.

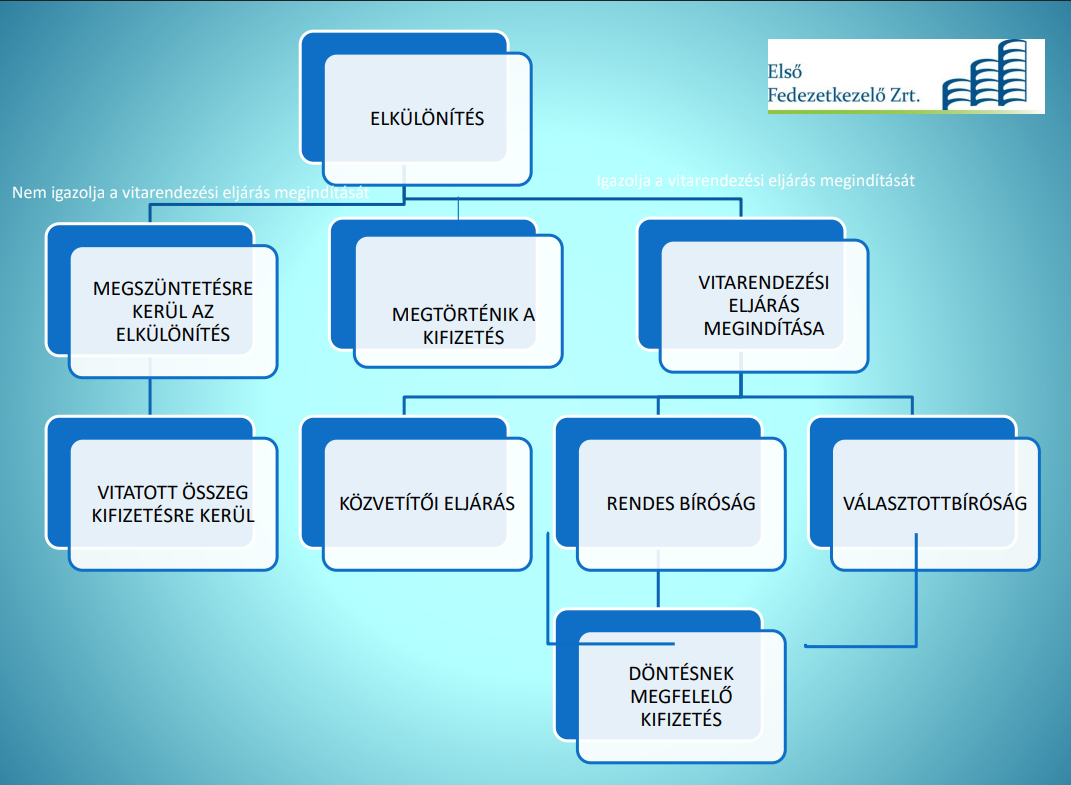

Ha vita merül fel, 30 napos vitarendezési időszak indul. A nem vitatott összeget a vállalkozó megkapja, míg a vitatott részt a fedezetkezelő elkülöníti.
Példa vitás teljesítésre
Egy példában a prognosztizált teljesítés 100 millió forint. A vállalkozó szerint 80 millió forint értékű munkát végzett, de számára csak 50 millió forintot igazolnak le.
Az 50 millió forintot mindenképpen megkapja, mert abban nincs vita. A vitatott 30 millió forintos összeget a fedezetkezelő elkülöníti, és 30 napig vár arra, hogy a felek megegyezzenek. Ha a vita továbbra is fennáll, és bírósági eljárás indul, akkor a pénz a jogerős döntésig elkülönített számlán marad.

A TSSZ-eljárással kapcsolatos gyakori hiba
A vitarendezésnél lényeges korlát, hogy a Teljesítésigazolási Szakértői Szerv előtti eljárás nem minősül annak a bírósági eljárásnak, amelyet a jogszabály a 30 napos határidőn belül megkövetel. Sokan ebbe a hibába futnak bele, és emiatt kifuthatnak a rendelkezésre álló határidőből.
A fővállalkozó és az alvállalkozók kifizetése
A fedezetkezelői rendszer egyik alapelve, hogy a fővállalkozó akkor kaphatja meg a pénzét, ha az alvállalkozókat már kifizette. Ha az anyagbeszállító is része a rendszernek, akkor az ő kifizetése is feltétel.
A jogszabály ezért előírja az úgynevezett kötelező engedményezést, amely lehetővé teszi az alvállalkozók közvetlen kifizetését.
Közvetlen fedezetkezelői kifizetés
A rendszer egyik legfontosabb eleme a közvetlen fedezetkezelői kifizetés. Ennek során a fedezetkezelő a nála elhelyezett összeget a projekt valamennyi szereplője között osztja szét a jóváhagyott teljesítések alapján.
Ez több szempontból is előnyös lehet:
- minden közreműködő egy időben kapja meg a pénzét;
- gyorsabbá válhat a kifizetés;
- csökkenhetnek a banki költségek;
- átláthatóbbá válik a pénzmozgás.
A fedezetkezelési tevékenység lezárása
A fedezetkezelési tevékenység normál esetben a beruházás befejezésével zárul le. A végszámla kifizetését követően a felek elszámolnak a fennmaradó fedezettel.
Havi előrehaladási riport
A havi előrehaladási riport a projekt pénzügyi és szerződéses állapotának követését segíti. Ennek alapján nyomon követhető:
- minden résztvevő szerepel-e a rendszerben;
- megtörténtek-e a szükséges kifizetések;
- vannak-e folyamatban lévő jogviták;
- fennáll-e olyan kockázat, amely veszélyezteti a beruházás befejezését.
Finanszírozási kérdések: három kulcspont
A finanszírozási kérdésekhez kapcsolódóan három szempont különösen fontos:
- milyen formában és ki biztosítja a fedezetet;
- ki igazolja a teljesítést;
- milyen mélységig kívánja a finanszírozó követni a projekt pénzügyi és műszaki előrehaladását.
Ki igazolja a teljesítést?
A jogszabály szerint automatikusan a műszaki ellenőr jogosult a teljesítés igazolására. Nagy projekteknél azonban gyakori, hogy a szerződésben külön rendelkeznek arról, hogy ezt a feladatot az építtető által kijelölt személy látja el.
A fedezetkezelő a kiadott teljesítésigazolást nem bírálhatja felül.
Ki és milyen formában biztosítja a fedezetet?
A fedezetet általában az építtető biztosítja. A gyakorlatban három megoldás terjedt el:
- pénzbeli fedezet;
- bankgarancia;
- banki fizetési ígérvény.
Bankgarancia
A rendszer magyar jog szerinti, feltétel nélkül lehívható bankgaranciát fogad el.
Banki fizetési ígérvény
A banki fizetési ígérvény feltétel nélküli és visszavonhatatlan kötelezettségvállalás. Lényege, hogy a bank vállalja: az adott ütem finanszírozásához szükséges összeget a megfelelő időpontban a fedezetkezelő rendelkezésére bocsátja.
Monitoring és kockázatfelismerés
A fedezetkezelői rendszer monitoringfunkciója lehetőséget ad arra, hogy látható legyen a projekt pénzügyi egyensúlya, a vállalkozói szerződések és vállalási díjak összhangja, a jogviták jelenléte, valamint az elszámolatlan tételek állománya.
Mindez segíti az építtetőt és a finanszírozót abban, hogy időben felismerje a projektet veszélyeztető kockázatokat.
"Egy több milliárd forintos beruházásnál a megfelelő pénzügyi kontroll nem adminisztratív kérdés, hanem kockázatkezelési eszköz."
Ha szeretné megérteni, hogyan segítheti a fedezetkezelés a projektek biztonságos megvalósítását, a kifizetések átláthatóságát és a jogviták megelőzését, ide kattintva olvashatja el Novák Zalán teljes prezentációját.
Hozzászólások
HozzászólásokA hozzászólások betöltéséhez kattints a következő gombra.
